המציאות מול החוק: למה זה לוקח כל כך הרבה זמן?

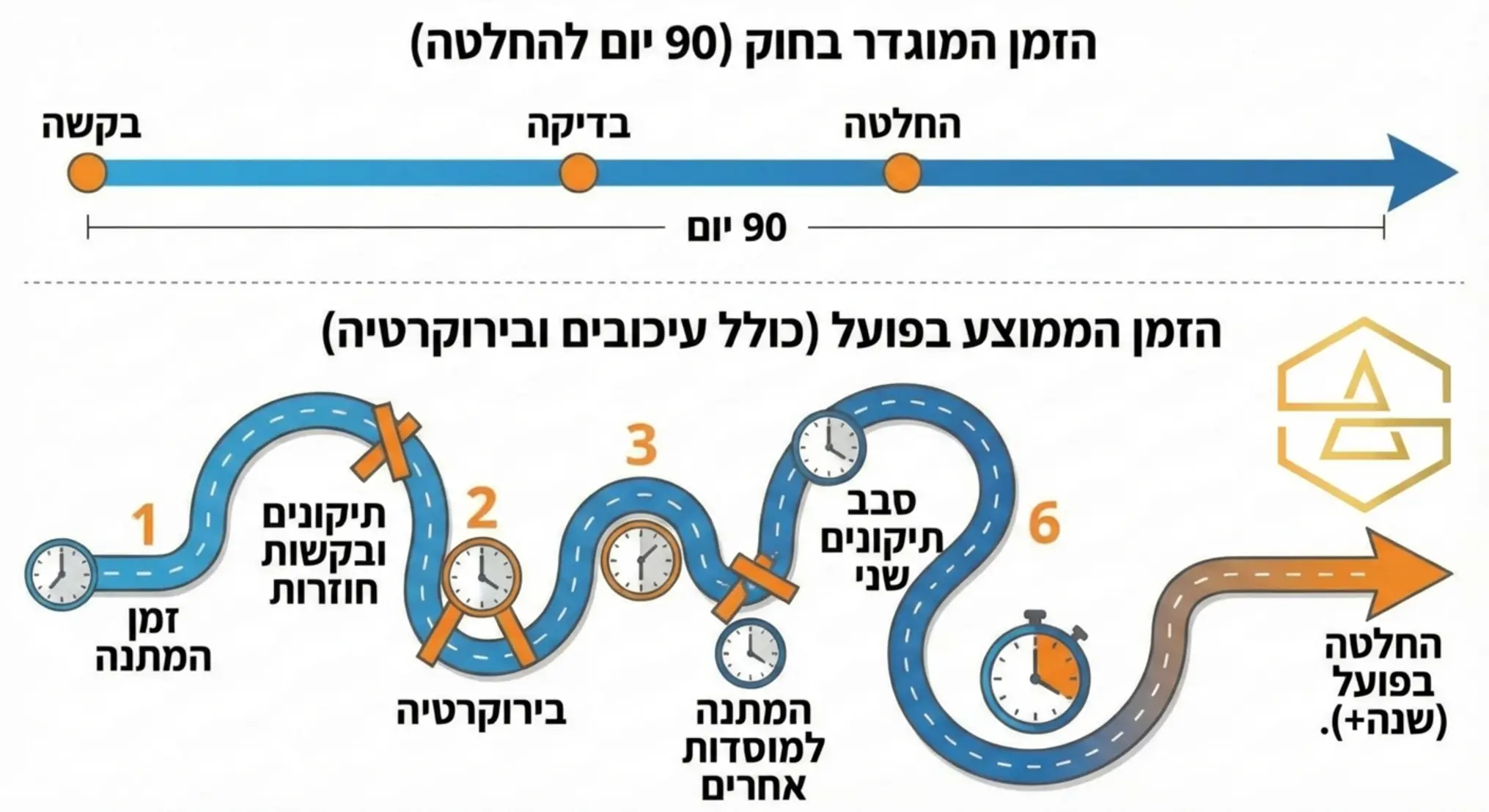

חוק התכנון והבנייה בישראל מגדיר לוחות זמנים ברורים מאוד לתהליך הרישוי. על הנייר, הליך רישוי סטנדרטי אמור להסתיים בתוך חודשים ספורים מרגע קליטת הבקשה ועד להפקת ההיתר. עם זאת, המרחק בין החוק לבין המציאות במסדרונות הוועדות המקומיות הוא לעיתים רב. בשנת 2026, אנו רואים כי למרות המעבר למערכות מקוונות (מערכת רישוי זמין) וכניסתם של מכוני הבקרה, העומס על הוועדות עדיין יוצר צווארי בקבוק משמעותיים.
הסיבות לעיכובים הן רבות ומגוונות. לעיתים מדובר במחסור בכוח אדם ברשות המקומית, לעיתים בדרישות המשתנות תוך כדי תנועה מצד גופים כמו רשות העתיקות, קק"ל או פיקוד העורף, ולעיתים העיכוב נובע מהגשה לא מקצועית שגוררת סבבי תיקונים אינסופיים.

שלבי התהליך והזמן הממוצע לכל שלב
כדי להבין איפה הזמן שלכם "נעלם", חשוב לפרק את התהליך לגורמים. תהליך הוצאת היתר בניה אינו מקשה אחת, אלא שרשרת של אירועים התלויים זה בזה. הנה פירוט השלבים הקריטיים וזמני ההמתנה האופייניים להם:

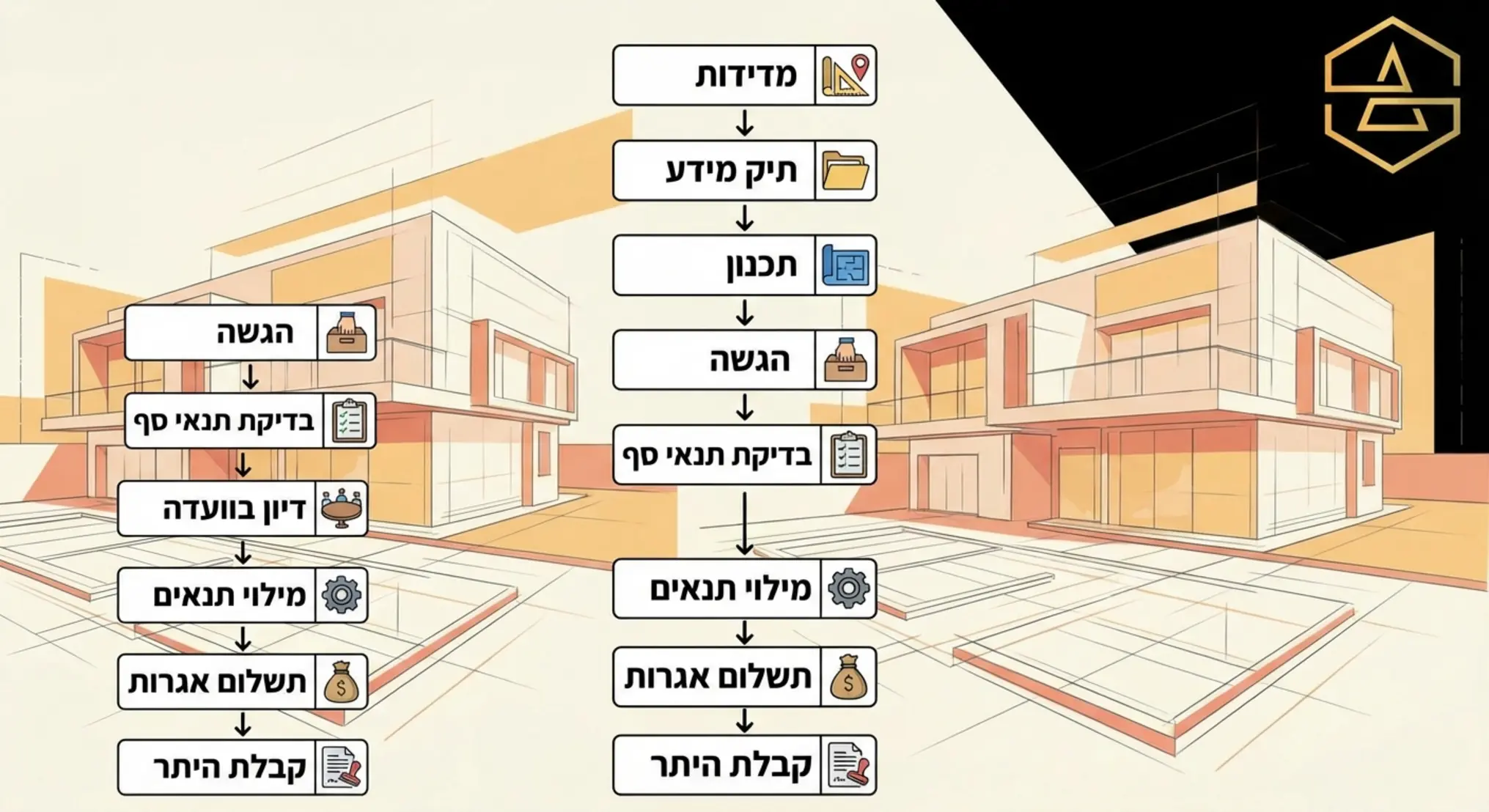

1. הכנת תיק מידע להיתר (תיק ורוד)
זהו הצעד הראשון. לפני שמתחילים לתכנן, חובה לקבל מהוועדה את המידע התכנוני העדכני למגרש. שלב זה כולל מדידות ובירור זכויות.
זמן ממוצע: 3 עד 5 חודשים. עיכובים כאן נובעים לרוב מאי התאמות בין המצב בשטח לתוכניות הישנות, מה שדורש בירורים מעמיקים.
2. תכנון אדריכלי והגשה לוועדה
בשלב זה האדריכל מתכנן את המבנה בהתאם לצרכי הלקוח ולמגבלות תיק המידע. לאחר מכן, מוגשת הבקשה במערכת "רישוי זמין".
זמן ממוצע: חודש עד חודשיים (תלוי במהירות קבלת ההחלטות של הלקוח ומורכבות הפרויקט).
3. בדיקת תנאי סף ושיבוץ לדיון
לאחר ההגשה, בודקת הוועדה האם הבקשה עומדת בכל הדרישות הטכניות. אם הכל תקין, התיק עובר לבדיקה מרחבית ומשובץ לדיון בוועדה.
זמן ממוצע: 3 עד 6 חודשים. זהו אחד השלבים המועדים ביותר לפורענות, שכן כל הערה קטנה עלולה להחזיר את התיק אחורה.
מנהל התכנון הממשלתי, המציג את הרפורמות האחרונות בתחום הרישוי.
טיפים לזירוז קבלת היתר בניה
האם ניתן לקצר את התהליך? התשובה היא כן, אבל זה דורש אסטרטגיה. הניסיון שלנו בשי אדריכלות מראה שניהול אקטיבי הוא המפתח. הנה כמה עקרונות ברזל:
בחירה באסטרטגיית רישוי נכונה
לפעמים שווה לוותר על הקלה מסוימת כדי לחסוך חצי שנה של בירוקרטיה. ניתוח זכויות מקדים ומדויק מאפשר לקבל החלטות מושכלות – האם ללכת על המסלול הארוך והמורכב או על מסלול בטוח ומהיר יותר.
צוות יועצים מסונכרן
עיכובים רבים נוצרים כאשר יועץ האינסטלציה לא מדבר עם הקונסטרוקטור, והתוכניות לא תואמות. עבודה עם משרד המנהל את כל היועצים תחת קורת גג אחת או בתיאום הדוק מונעת את הפינג פונג הזה מול הוועדה.
נוכחות פיזית ומעקב יומיומי
בעידן הדיגיטלי אנו נוטים לחשוב שהכל קורה במחשב. בפועל, אין תחליף להגעה פיזית למחלקת ההנדסה, להיכרות עם הנפשות הפועלות ולנדנוד מנומס אך אסרטיבי. תיק שלא "דוחפים" אותו, נוטה להעלות אבק וירטואלי בתחתית הרשימה.

ההבדל בין היתר לבית חדש לבין תוספת ממ"ד
חשוב להבחין בין סוגי הבקשות. בעוד שהיתר לבניית בית חדש הוא תהליך מלא וארוך, קיימים מסלולים מקוצרים לצרכים ספציפיים. בשנים האחרונות, ובדגש על 2026, המדינה מעודדת מיגון. לכן, בקשה עבור תוספת ממד זוכה לעדיפות ולקצב טיפול מהיר יותר בוועדות רבות. גם כאן, נדרשת הגשה מקצועית כדי ליהנות מהמסלול המהיר ולא ליפול לבורות בירוקרטיים.
